Асфальтирование территории МФК «Северный берег» в Минске: устройство двухслойного покрытия на 29 835 м² в 2025

В 2024 году команда «Автодорремонт» завершила масштабный проект по устройству дорожного покрытия в рамках I очереди строительства экспериментального многофункционального комплекса«Северный берег». Объект расположен в знаковом для Минска месте — в границах МКАД, проспекта Победителей, улицы Орловской и Цнянского водохранилища.

Особенности и сложность объекта

Работа на территории «Северного берега» требовала не только высокой скорости, но и филигранной точности. Главной сложностью стали стесненные условия:

  • На объекте одновременно велась прокладка множества инженерных сетей.

  • Необходимо было поддерживать бесперебойные логистические связи для подвоза материалов к строящимся жилым домам.

  • Жесткий дедлайн - работы должны были быть полностью завершены к открытию ТЦ.

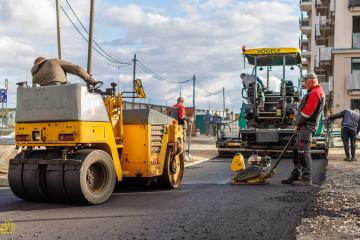

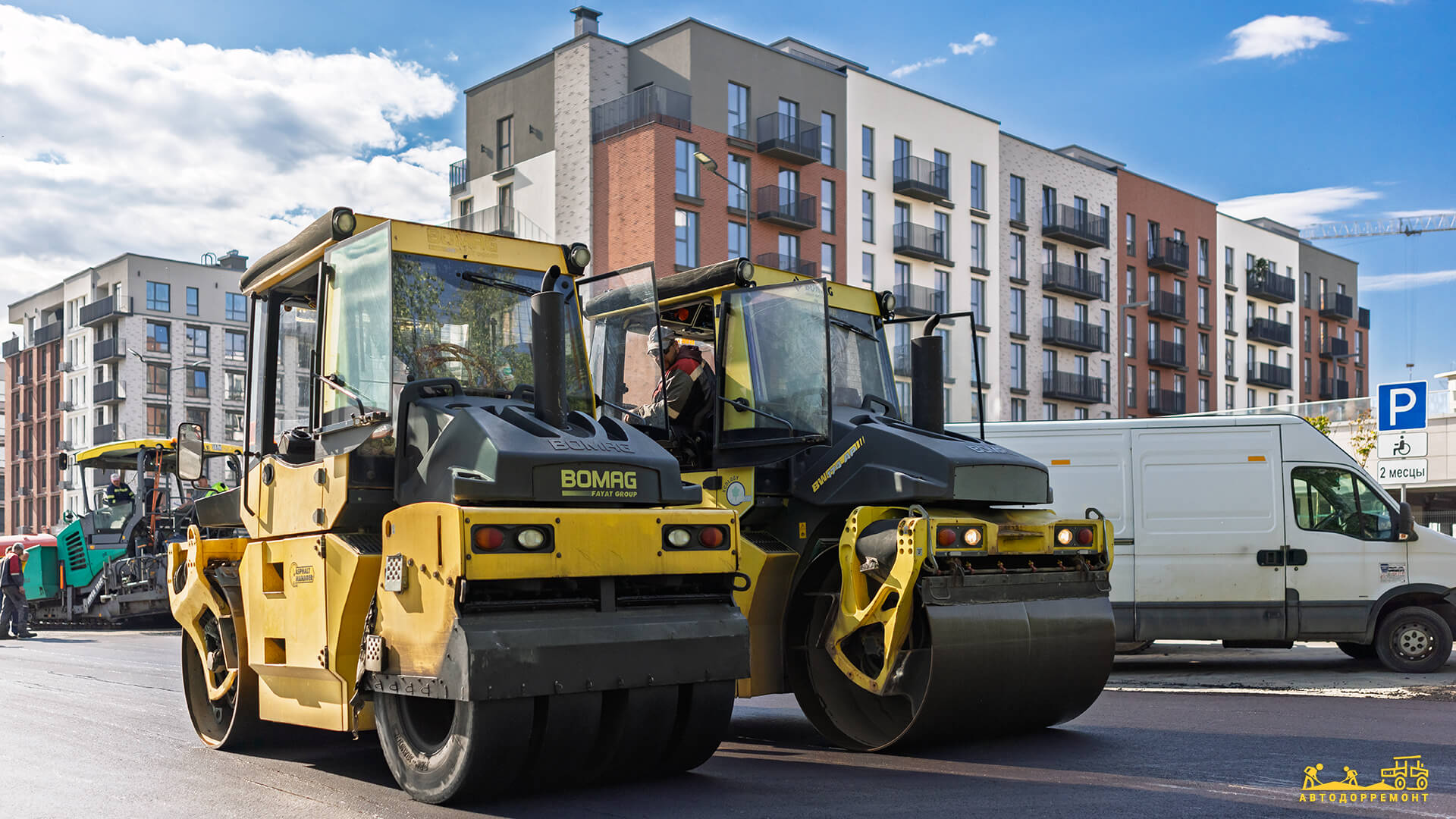

Несмотря на плотный график и обилие смежных подрядчиков на площадке, мы организовали процесс так, чтобы асфальтирование не останавливало общее строительство.

Технологическое решение

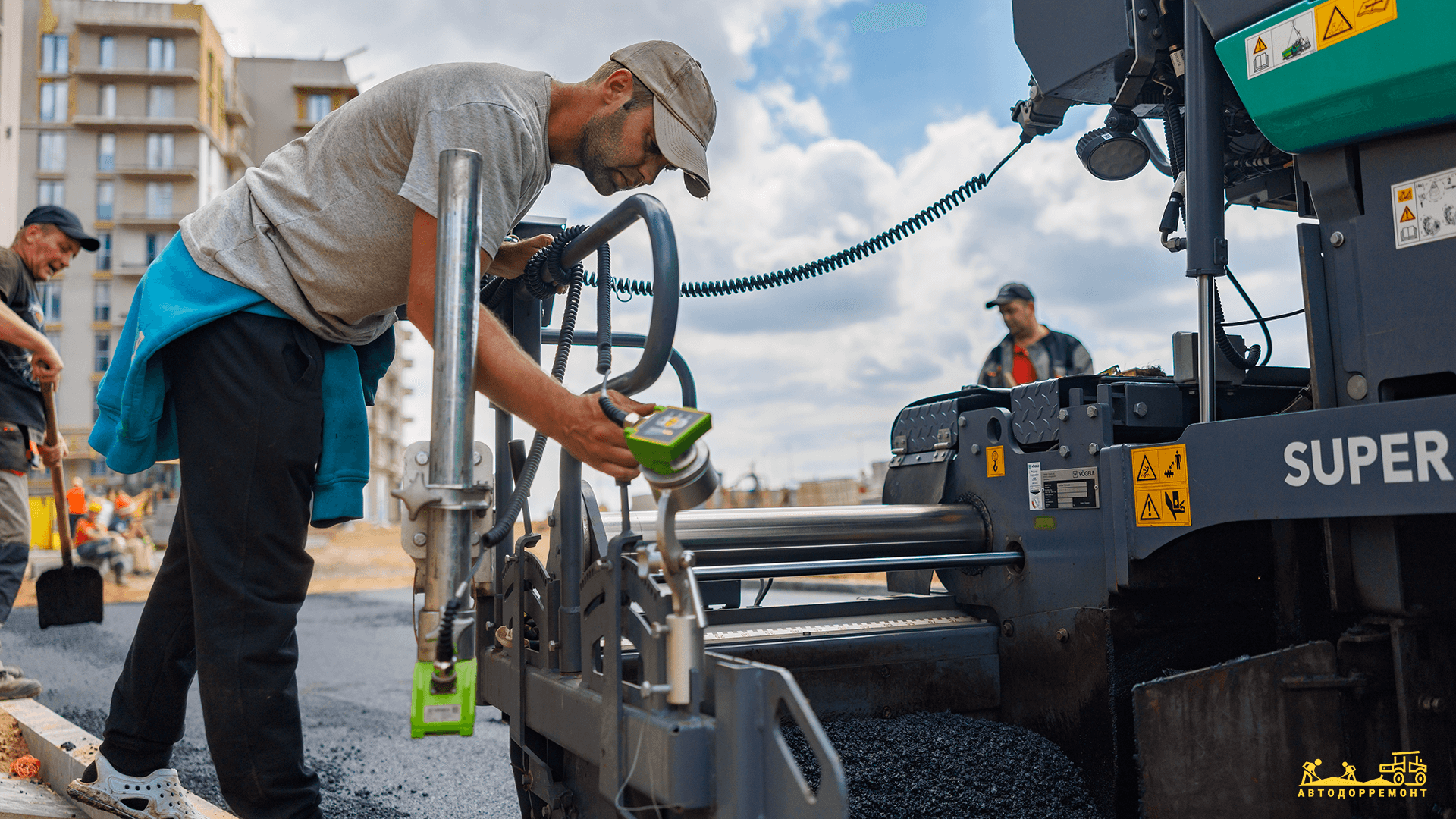

Для обеспечения долговечности покрытия при интенсивных нагрузках было принято решение об устройстве двухслойного асфальтобетона:

  1. Нижний слой: Асфальтобетон марки ЩКПг - II толщиной 6 см. Это прочный каркасный слой, который распределяет нагрузку и предотвращает просадку полотна.

  2. Верхний слой: Асфальтобетон марки ЩМБг - II/2,3 толщиной 4 см. Данная смесь отличается высокой износостойкостью и устойчивостью к образованию колеи.

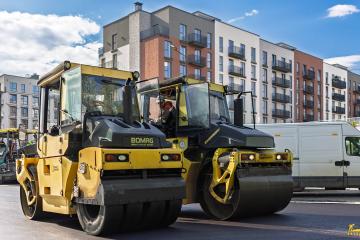

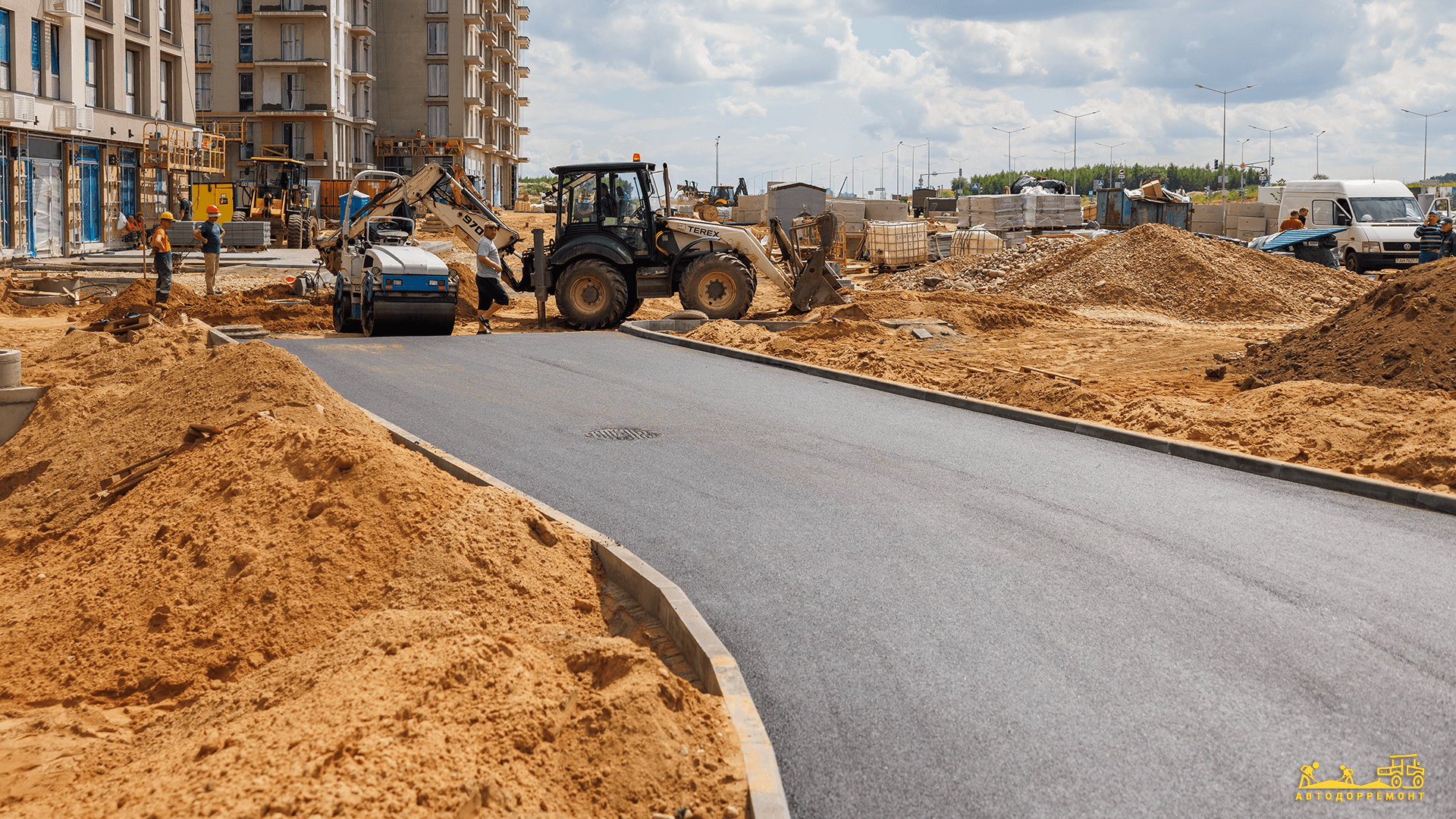

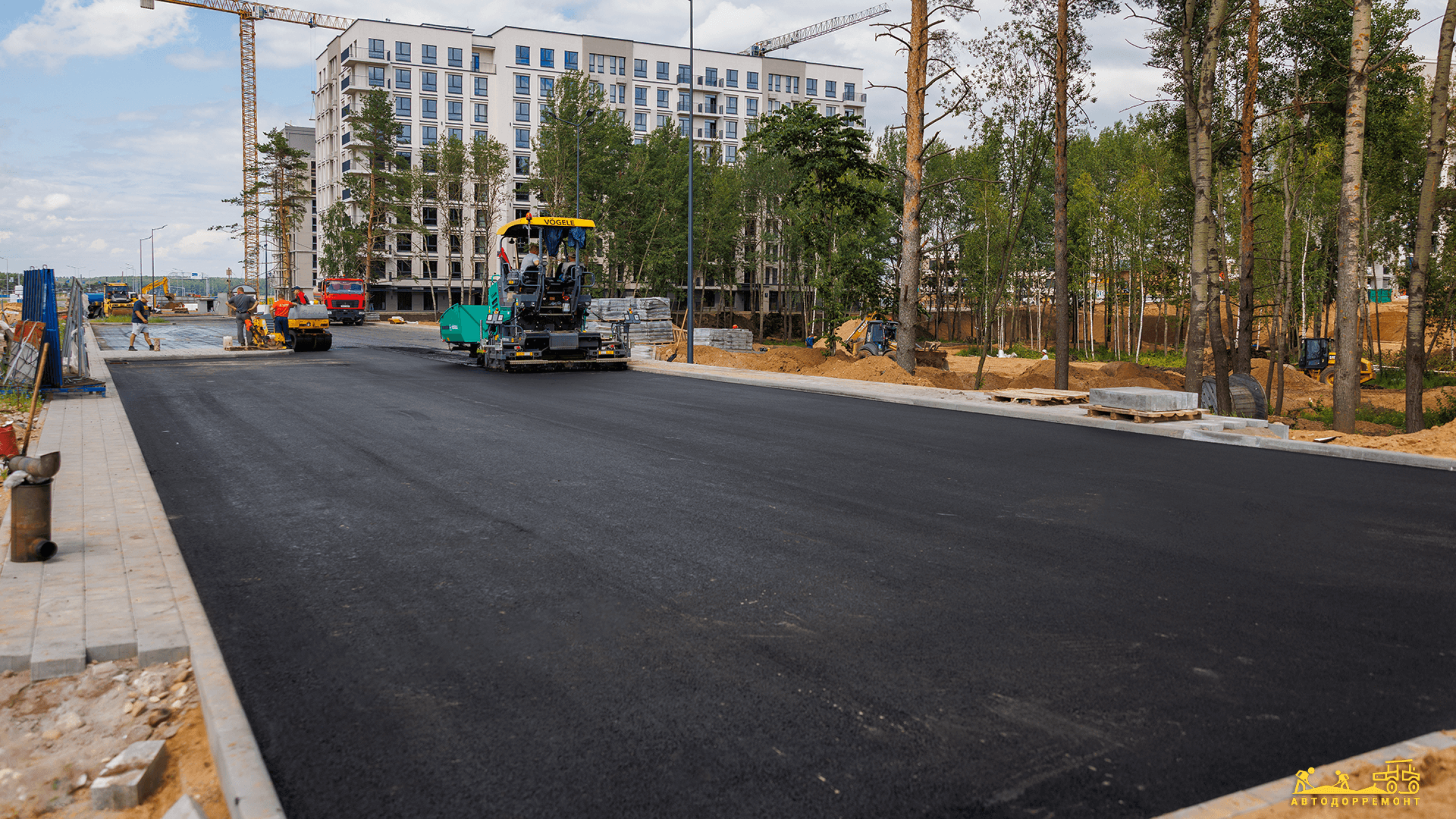

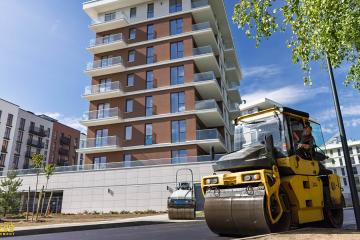

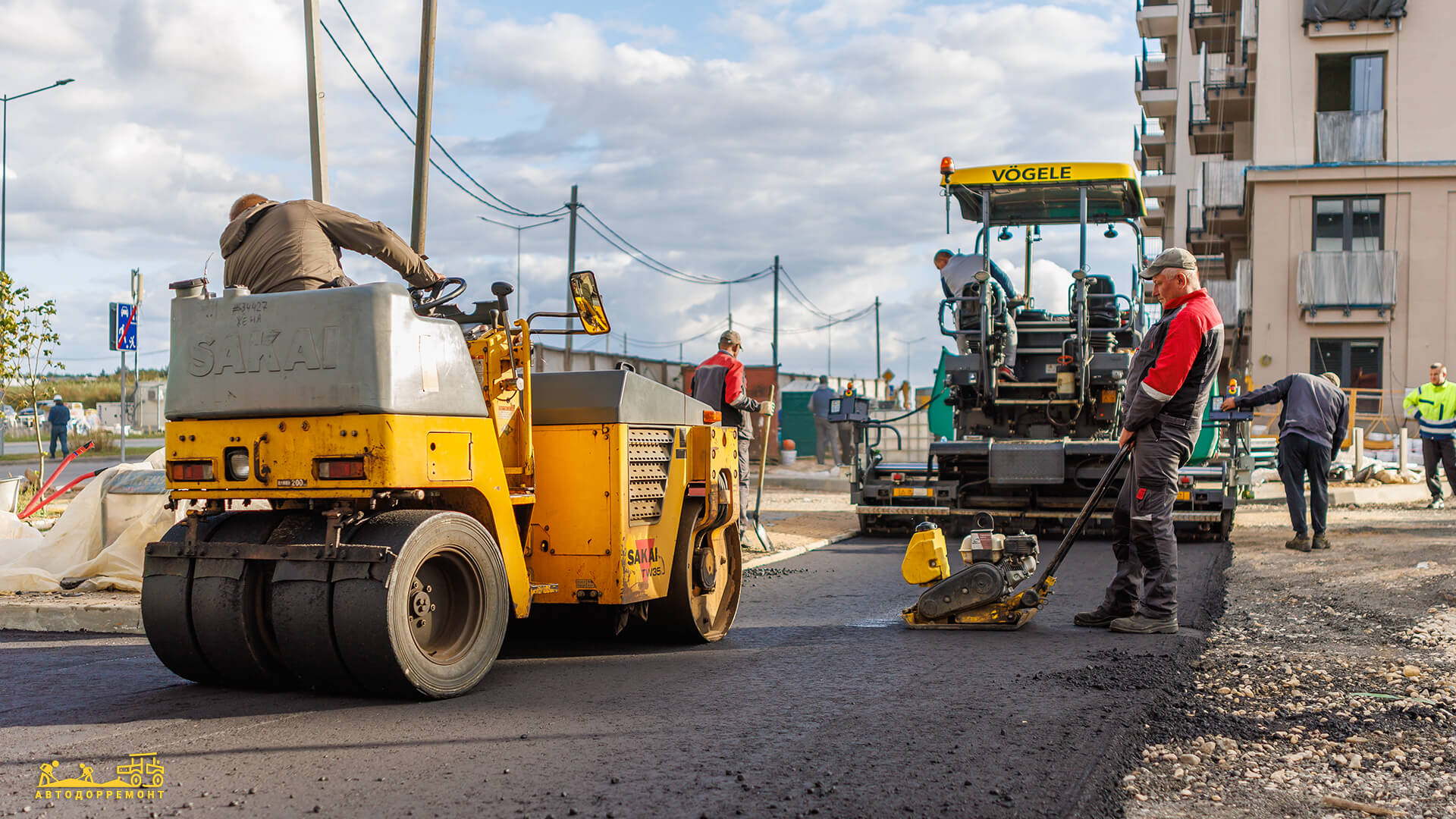

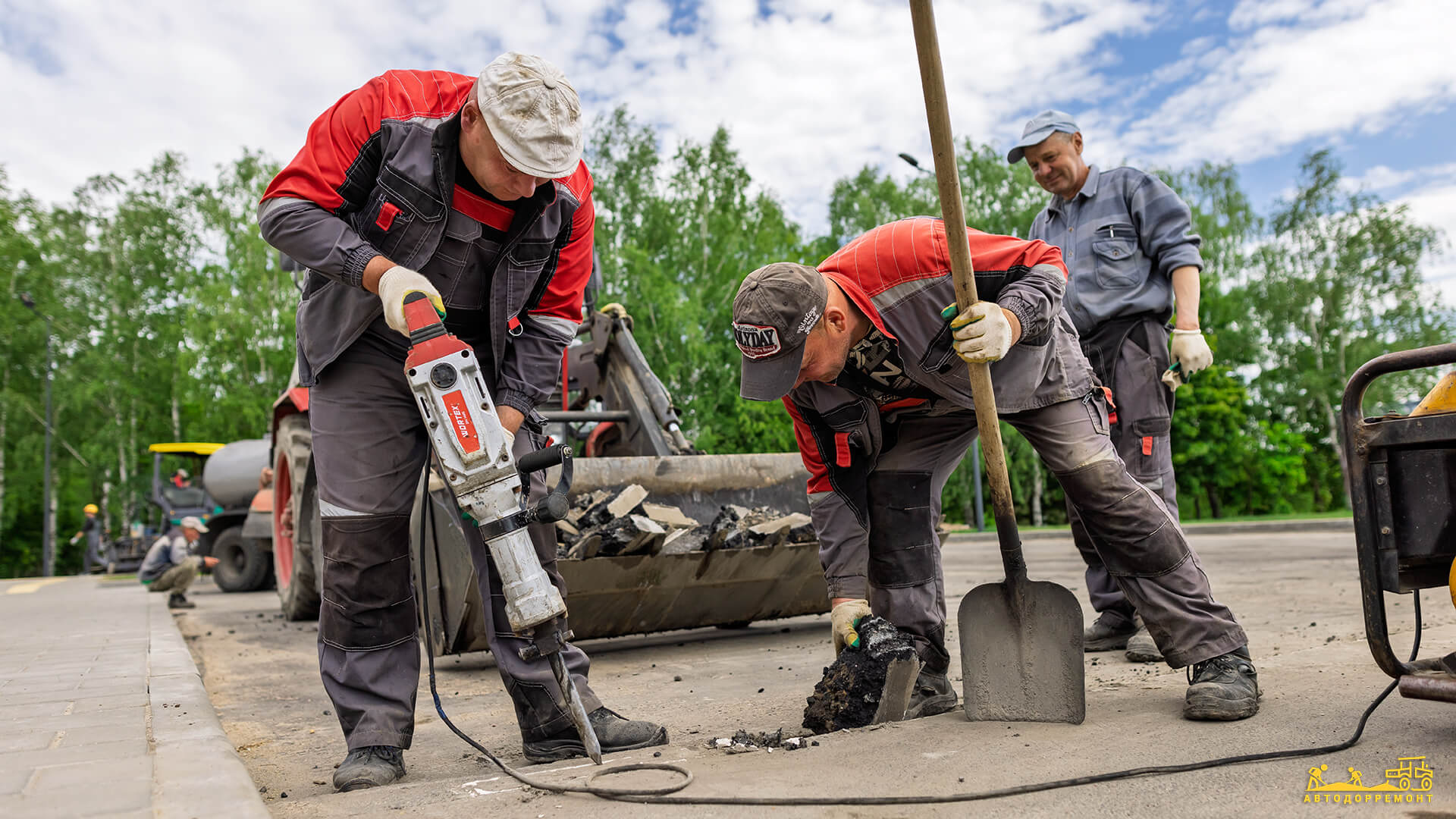

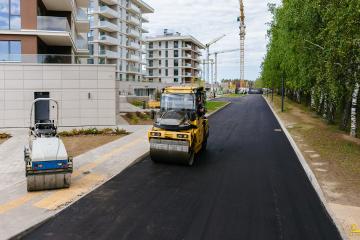

Общая площадь асфальтирования составила 29 835 м². Весь цикл работ, включая подготовку основания и финишную укладку, занял 12 месяцев и выполнялся поэтапно, согласно очередям строительства.

Итоги проекта в цифрах:

  • Площадь покрытия: 29 835 м².

  • Срок реализации: 12 месяцев (сдано строго в срок).

  • Гарантия: 5 лет на все выполненные работы.

  • Прогнозируемый срок службы: до 10 лет при соблюдении правил эксплуатации.

  • Бюджет: работа выполнена без превышения проектно-сметной документации.

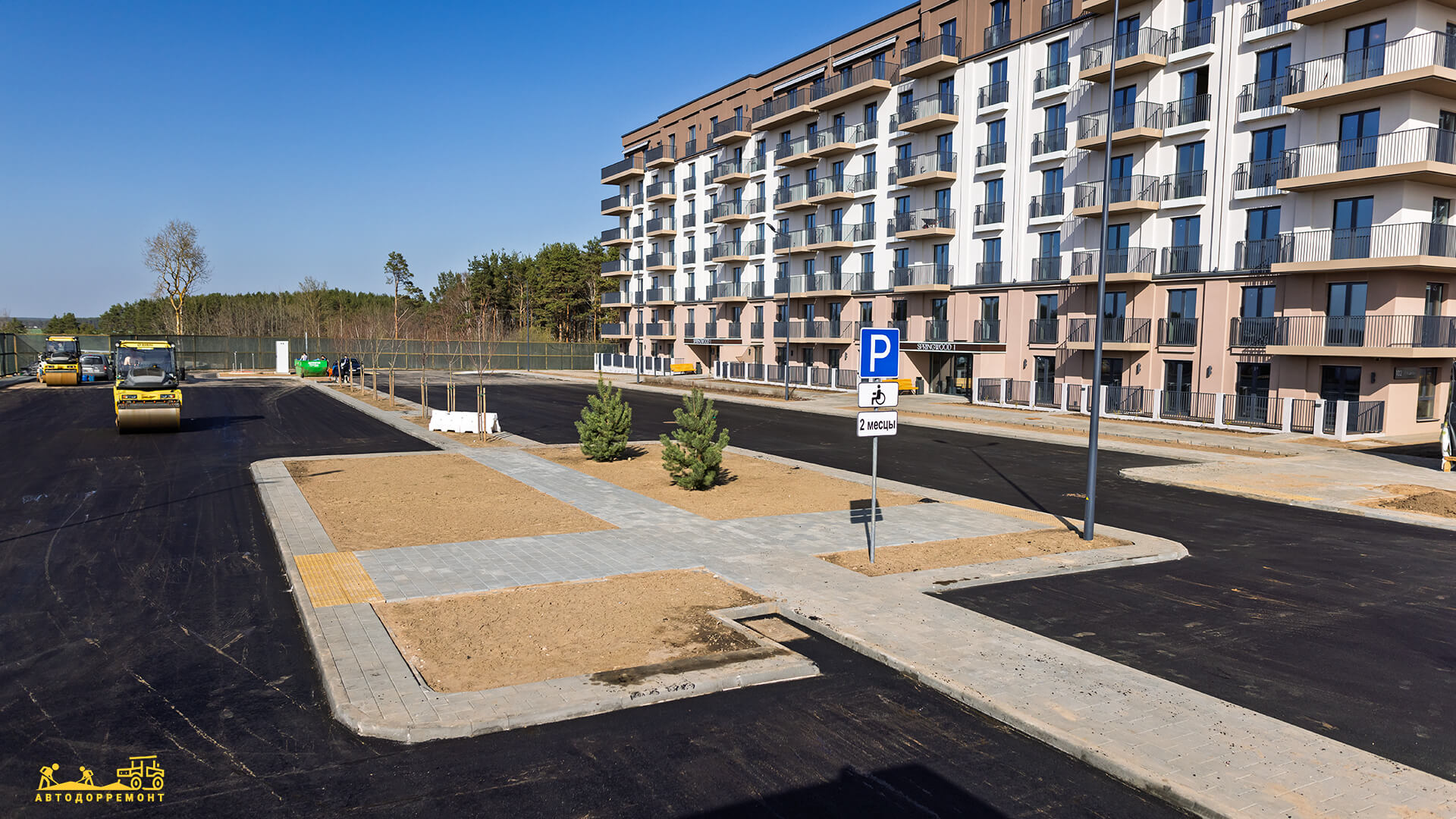

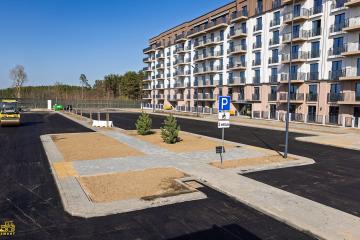

Сегодня объект полностью готов к эксплуатации и выдерживает проектные нагрузки, обеспечивая комфортный доступ к жилым и коммерческим зданиям комплекса.

Узнать стоимость услуг можно здесь.
